Werkzaamheden WH Vliegenstraat

Van woensdag 14 januari tot en met vrijdag 23 januari werkt aannemer Nijkamp in de W.H. Vliegenstraat en Aalbersestraat aan de uitbreiding van het warmtenet.

Aanleg warmtenet

Aannemer Nijkamp legt de nieuwe warmteleidingen aan via een 'open ontgraving'. Daarbij graven ze een sleuf waarin de leidingen worden gelegd. Vervolgens lassen ze die aan elkaar. Na de werkzaamheden vult aannemer Nijkamp de sleuf aan met zand en herstellen ze de bestrating en/of de groenvoorziening.

Fases en planning

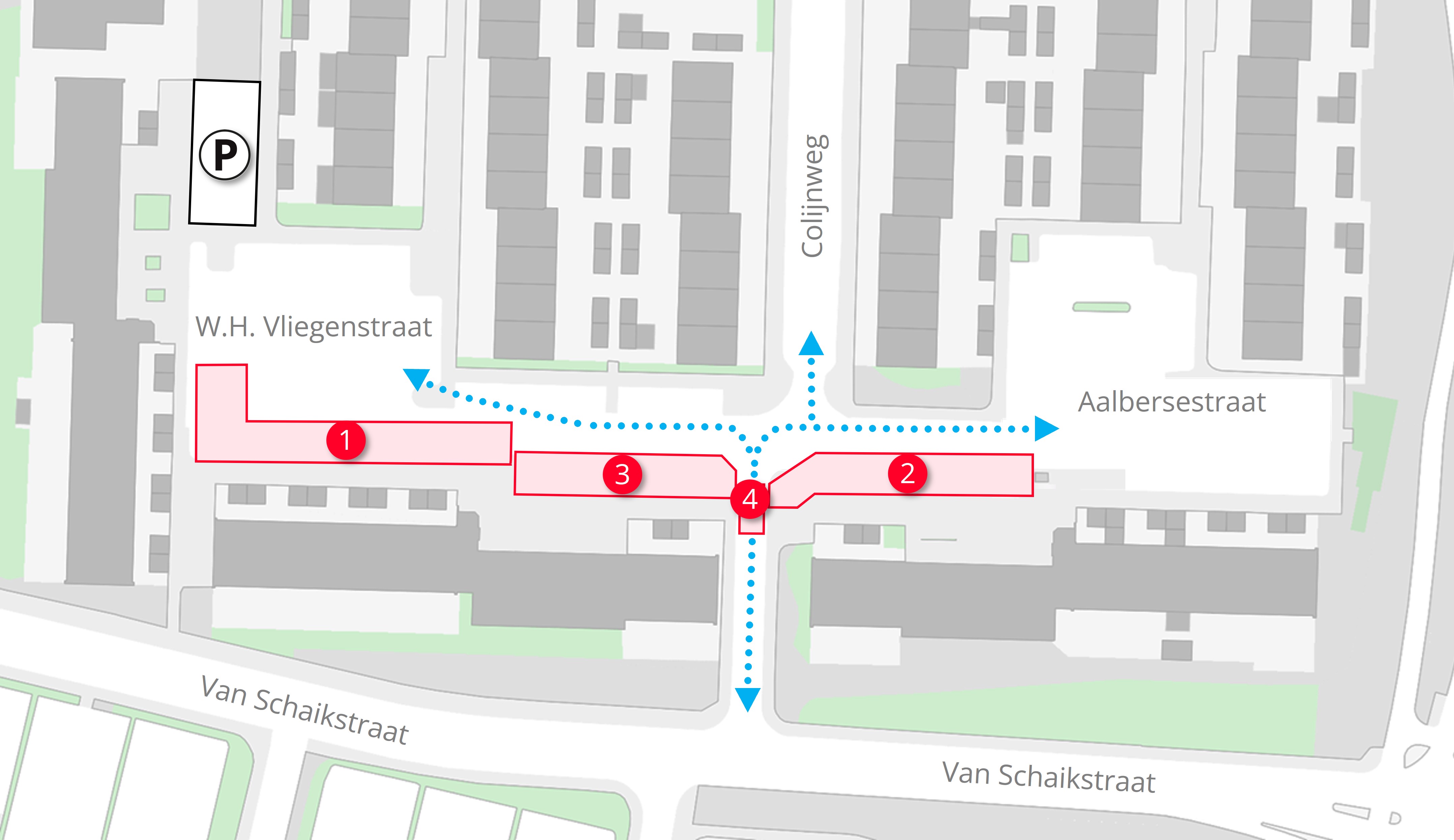

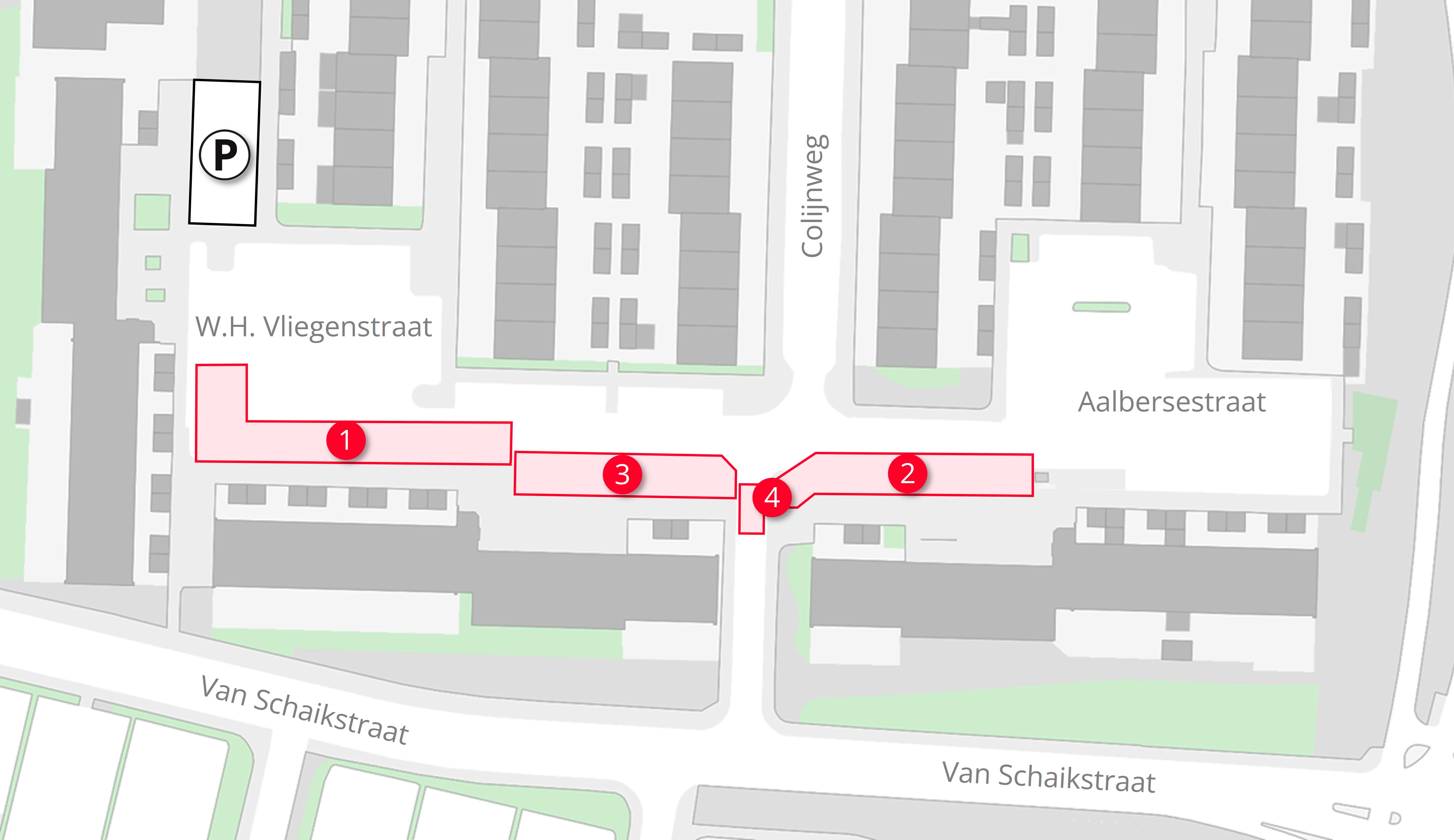

De werkzaamheden voeren we in vier fases uit om uw buurt zo goed mogelijk bereikbaar te houden. Op de plattegrond hieronder staan de werkgebieden aangegeven.

Fase 1 en 2 zijn in december 2025 uitgevoerd en op enkele punten na afgerond. De komende tijd werken we in Fase 3 en 4 volgens onderstaande planning.

FaseWerkgebiedVanTot en met
1W.H. Vliegenstraatgereedgereed
2Aalbersestraatgereedgereed
3W.H. Vliegenstraatwoensdag 14 januarivrijdag 30 januari
4Colijnwegmaandag 19 januarivrijdag 23 januari

goed om te weten over de werkzaamheden

  • De werkzaamheden zijn afgestemd met de gemeente Zwijndrecht, Woonkracht10 en de nood-/hulpdiensten.
  • Woningen blijven - soms met iets meer moeite - bereikbaar.
  • Alleen tijdens Fase 4 geldt voor automobilisten gedurende 5 dagen een omleiding via Burgemeester Slobbelaan en Cort van der Lindenstraat naar de Colijnweg. Volg hiervoor de gele omleidingsborden met de letter A.
  • Om de werkzaamheden uit te kunnen voeren vervallen er in Fase 3 een aantal parkeerplaatsen. In de W.H. Vliegenstraat zijn tijdelijk een aantal extra parkeervakken gemaakt. De locatie staat op de plattegrond aangegeven.
  • De ondergrondse afvalcontainers blijven bereikbaar.
  • Onze werk- en opslaggebieden zetten we af met bouwhekken.
  • Tijdelijk zijn er meer transportbewegingen in de straat/buurt.
  • Er worden graafmachines en tractoren/kiepauto’s gebruikt voor het afvoeren van grond.
  • We gebruiken pompen voor het afvoeren van grondwater.
  • De werkzaamheden mogen we uitvoeren tussen 07.00 uur en 19.00 uur. Over het algemeen werkt de aannemer tot 16.00 uur.
  • Onvoorziene (weers)omstandigheden kunnen van invloed zijn op de planning en/of de werkwijze.

Tijdelijk ongemak en overlast

Wij realiseren ons dat werkzaamheden in de omgeving van woningen helaas altijd (geluids)overlast en ongemak veroorzaken. Samen met aannemer Nijkamp nemen we maatregelen om dit zoveel mogelijk te voorkomen en te beperken. Wij hopen op je begrip en medewerking. Heb je ideeën over hoe het beter kan? Wij horen deze graag.

Contact warmtenet Zwijndrecht

Heb je vragen over de aanleg van het warmtenet of wil je meer weten over bepaalde werkzaamheden?

Mail ons je vraag
