Werkzaamheden Troelstraweg

Van maandag 20 april tot en met vrijdag 5 juni werkt aannemer Nijkamp in de Van den Tempelstraat en Troelstraweg aan de uitbreiding van het warmtenet Dordrecht.

Uitvoering werkzaamheden

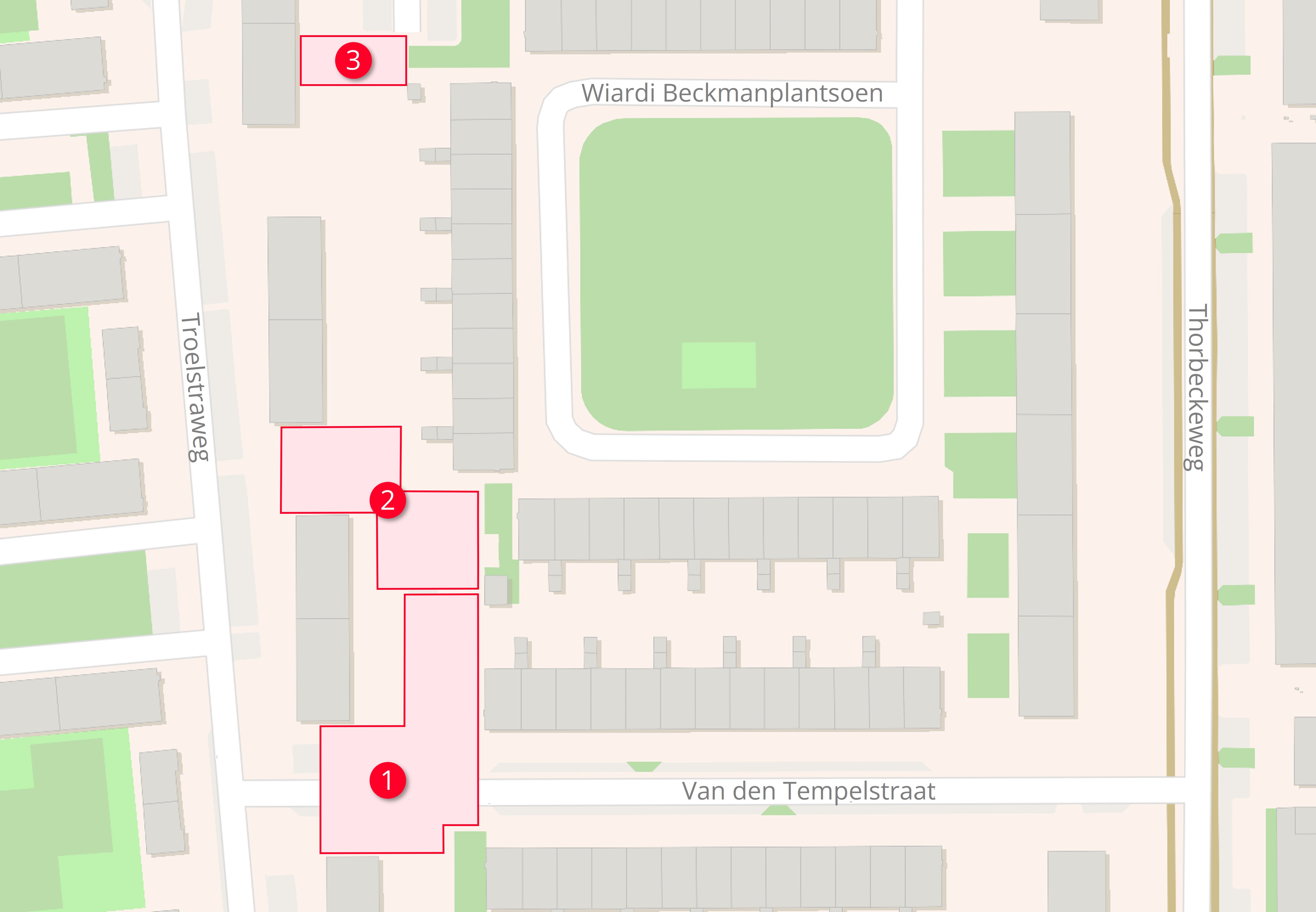

De werkzaamheden worden uitgevoerd in de Van den Tempelstraat, de parkeerplaats en ook in de groenstrook achter de flats aan de Troelstraweg. Op de plattegrond op deze pagina staan de werkgebieden aangegeven.

De warmteleidingen worden aangelegd via een 'open ontgraving'. Daarbij graven we een sleuf waarin we de leidingen leggen. Deze lassen we vervolgens aan elkaar. Na de werkzaamheden vullen we de sleuf weer aan met zand en herstellen we de bestrating en/of de groenvoorziening.

Verschillende fases

De werkzaamheden worden uitgevoerd in 3 fases. Zo beperken we de overlast zoveel mogelijk en blijft de wijk bereikbaar voor bewoners en de nood- en hulpdiensten.

Door de werkzaamheden is de Van den Tempelstraat en de parkeerplaats tijdelijk (deels) afgesloten. Dit is helaas niet te voorkomen. Er zijn dan korte omleidingen voor het verkeer. De omleidingen staan op de locatie aangegeven met gele verkeersborden.

Planning

De werkzaamheden voeren we opvolgend aan elkaar uit volgens de onderstaande planning.

FaseStraatVanTot
1Van den Tempelstraat/parkeerplaatsmaandag 20 april vrijdag 8 mei
2parkeerplaats/groenstrook Troelstrawegmaandag 4 meivrijdag 22 mei
3groenstrook Troelstrawegmaandag 18 meivrijdag 5 juni

Goed om te weten over de werkzaamheden

  • De werkzaamheden zijn afgestemd met de gemeente Dordrecht en de nood-/hulpdiensten.
  • Woningen blijven (soms met iets meer moeite) bereikbaar.
  • Soms vervallen er parkeerplaatsen om de werkzaamheden uit te kunnen voeren. Dit geven we ter plekke met verkeersborden aan.
  • De brandgangen/stegen tussen de woningblokken blijven bereikbaar.
  • De werk- en opslaggebieden zetten we af met bouwhekken.
  • Er zijn tijdelijk meer transportbewegingen in je straat en in de wijk.
  • We gebruiken graafmachines en vrachtauto’s/tractoren voor het afvoeren van grond.
  • We voeren grondwater af met pompen. Deze zijn geluidsarm, maar kunnen toch geluid maken.
  • We mogen volgens de vergunning werken tussen 07.00 en 19.00 uur. Meestal stopt de aannemer rond 16.00 uur.
  • Onvoorziene omstandigheden, zoals het weer, kunnen invloed hebben op de planning en het werk.
  • Ben je warmteklant bij HVC? Mogelijk moeten we dan tijdens de werkzaamheden de levering van warmte en warm kraanwater tijdelijk onderbreken om de nieuwe leidingen aan te sluiten op het warmtenet Dordrecht. In dat geval ontvang je enkele dagen voor de leveringsonderbreking meer informatie van ons.

Tijdelijk ongemak en overlast

We begrijpen dat deze werkzaamheden geluid en ongemak kunnen veroorzaken. Samen met aannemer Nijkamp doen we ons best om de overlast zo klein mogelijk te houden. We hopen op je begrip. Heb je ideeën om dit beter te doen? Laat het ons weten!

Contact warmtenet Dordrecht

Heb je vragen over de aanleg van het warmtenet of wil je meer weten over bepaalde werkzaamheden?

Mail ons je vraag
