Werkzaamheden Duivenstraat

Van maandag 4 mei tot en met vrijdag 21 augstus werkt aannemer Nijkamp in de Duivenstraat aan de uitbreiding van het warmtenet Papendrecht.

uitbreiding warmtenet

We leggen nieuwe warmteleidingen aan om de appartementencomplexen in de Duivenstaat en Leeuwerikstraat aan te sluiten op het warmtenet.

Voor de aanleg van de leidingen moeten we de straat openmaken. We graven een sleuf waarin we de leidingen plaatsen. Daarna lassen we de leidingen aan elkaar. Als het werk klaar is, vullen we de sleuf weer met zand en herstellen we de bestrating en/of het groen.


verschillende fases

Tot eind augustus werken voeren we de werkzaamheden in 6 fases uit. Zo beperken we de overlast zoveel mogelijk en blijft de wijk bereikbaar voor bewoners en de nood- en hulpdiensten.


bereikbaarheid

Samen met een verkeersbureau is een bereikbaarheidsplan voor de wijk gemaakt. De gemeente Papendrecht en de nood- en hulpdiensten hebben dit plan goedgekeurd.

  • Door de werkzaamheden zijn delen van de Duivenstraat en sommige parkeerplaatsen tijdelijk (deels) afgesloten. Dit is helaas niet te voorkomen.
  • Het aantal mindervalide parkeerplaatsen blijft hetzelfde. Het kan wel voorkomen dat we deze enkele meters moeten verplaatsen in verband met de werkzaamheden. Dit wordt met zorg gedaan zodat de parkeerplaatsen zo dicht mogelijk bij de uitgangen van de appartementencomplexen worden geplaatst.
  • De werkzaamheden van Fase 5 voeren we pas vanaf half juli uit. Zo blijft basisschool
    IKC De Wegwijzer tot aan zomervakantie bereikbaar.
  • Woningen blijven altijd - soms met iets meer moeite - bereikbaar.

Veelgestelde vragen

Op deze pagina staat een overzicht met veelgestelde vragen over de werkzaamheden en het warmtenet Papendrecht.

Planning

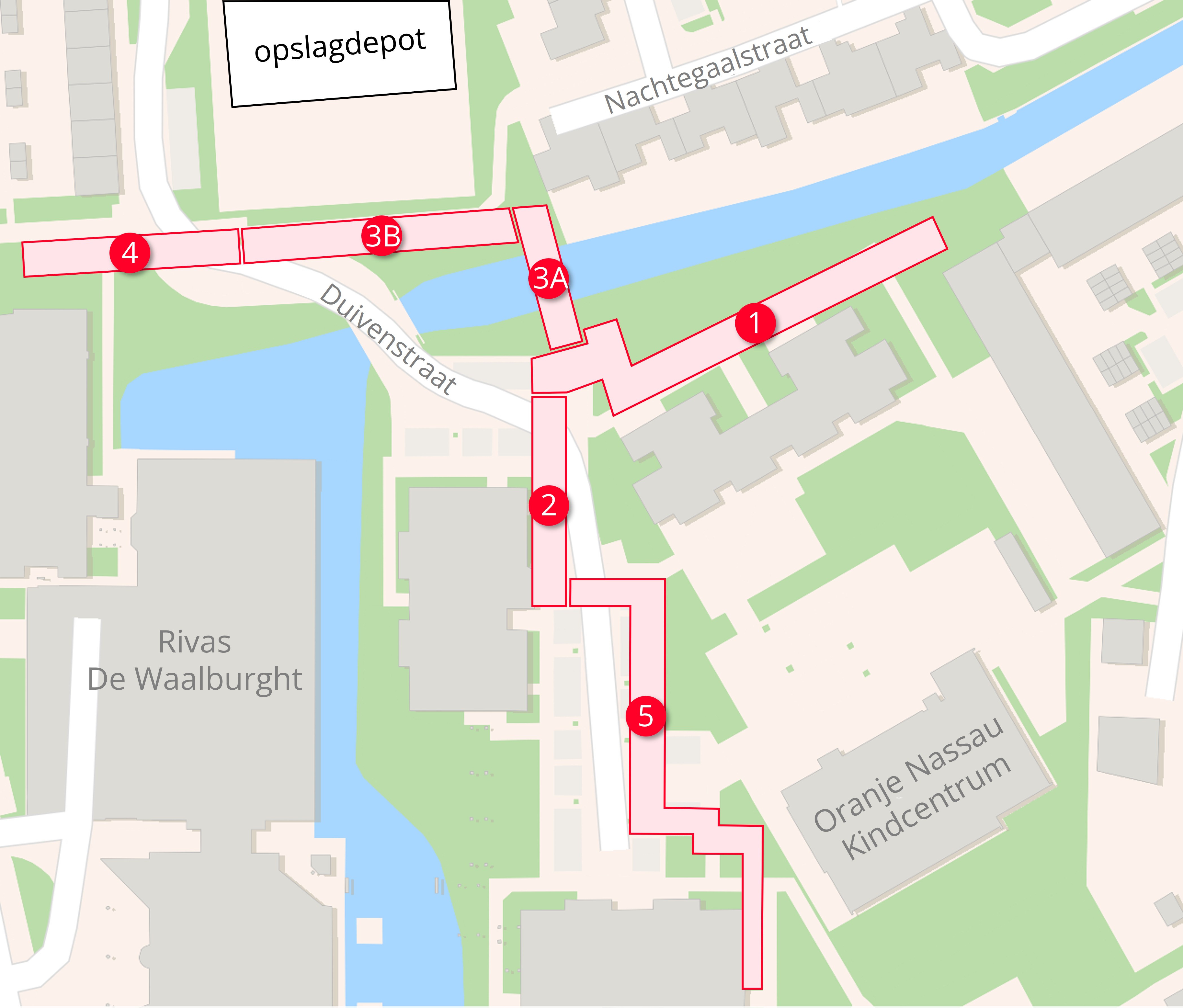

De werkzaamheden voeren we opvolgend aan elkaar uit. Op deze pagina staat een plattegrond met daarop de verschillende werkgebieden.

FaseWerkzaamhedenVanTot
1aanleg leidingen door grasstrookmaandag 4 meivrijdag 22 mei
2aanleg leidingen in de straatmaandag 25 meiwoensdag 17juni
3Aaanleg leidingen door de sloot (zinker)dinsdag 5 meidonderdag 9 juli
3Baanleg leidingen door grasstrookdinsdag 5 meidonderdag 9 juli
4aanleg leidingen in de straatvrijdag 10 julivrijdag 17 juli
5aanleg leidingen in de straat (zomervakantie)maandag 20 julivrijdag 21 augustus

verder goed om te weten over de werkzaamheden

  • Het is nodig om de een aantal afvalcontainers tijdelijk een paar meter te verplaatsen. Zo blijven deze bereikbaar tijdens de werkzaamheden.
  • De werk- en opslaggebieden zetten we af met bouwhekken.
  • Er zijn tijdelijk meer transportbewegingen in uw straat en in de wijk.
  • We gebruiken graafmachines en vrachtauto’s/tractoren voor het afvoeren van grond.
  • We voeren grondwater af met pompen. Deze zijn geluidsarm, maar kunnen toch geluid maken.
  • We mogen volgens de vergunning werken tussen 07.00 en 19.00 uur. Meestal stopt de aannemer rond 16.00 uur.
  • Onvoorziene omstandigheden, zoals het weer, kunnen invloed hebben op de planning en het werk.

Tijdelijk ongemak en overlast

We begrijpen dat de werkzaamheden overlast kunnen geven. Samen met aannemer Nijkamp proberen we dit zo veel mogelijk te beperken. We vragen om je begrip en medewerking. Heb je ideeën hoe we het beter kunnen doen? Laat het ons vooral weten.

Contact warmtenet Papendrecht

Heb je vragen over de aanleg van het warmtenet of wil je meer weten over bepaalde werkzaamheden?

mail ons je vraag
